产品分类
联系我们
地址:河北省衡水市安平县城东开发区
电话:0318-7756278
传真:0318-7756277
手机:18232991116
联系人:张经理 立即在线沟通
邮箱:zhang@ihaorun.com
网址:http://www.ihaorun.com

技术支持

你的位置:首页 > 技术支持 > 后浇带收口网施工图解

后浇带收口网施工图解

作者:昊润丝网 来源:原创 日期:2022/5/3 浏览量: 201803 关键词:收口网,收口网厂家,收口网价格
内容提示:后浇带宜用于不允许留设变形缝的工程(Engineering)部位。收口网又名免拆模板网是作为消耗性模板来固定的。当混凝土在模板后面浇注时,网眼上的余角片就嵌在混凝土里,形成一...

后浇带宜用于不允许留设变形缝的工程(Engineering)部位。收口网又名免拆模板网是作为消耗性模板来固定的。当混凝土在模板后面浇注时,网眼上的余角片就嵌在混凝土里,形成一个与邻近浇注块相连的机械式楔。 后浇带应在其两侧混凝土龄期达到42d后再施工;高层建筑的后浇带施工应按规定(guī dìng)时间进行。 后浇带应采用补偿收缩混凝土浇筑,其抗渗和抗压强度等级不应低于两侧混凝土。 后浇带应设在受力、和变形较小的部位,其间距和位置应按结构设计要求确定,宽度宜为700-1000mm。

后浇带收口网施工图解后浇带收口网施工图解

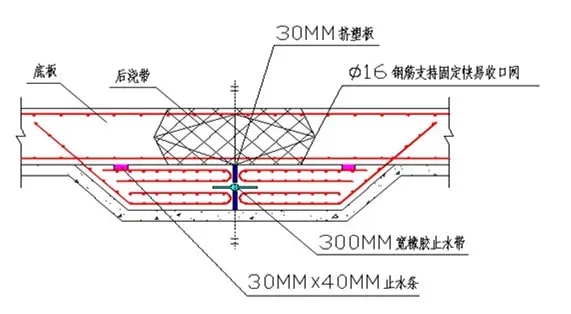

筏板及外墙后浇带模板采用免拆快易收口网做法,后浇带位置,筏板厚度为450mm,外墙厚度为600mm、800mm 等。为保证施工质量,同时加快施工进度,研究决定筏板及外墙后浇带模板采用快易收口网模板。
材料要求:快易收口网:型号: SM050; 厚度为0.5mm; 宽度为450mm; 重量4.2kg/m"。
原材进场后按照后浇带厚度尺寸进行现场裁剪加工制作。

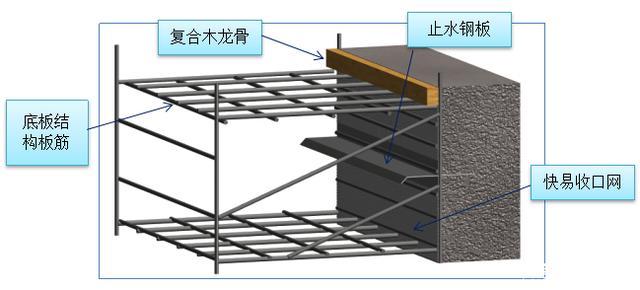

施工工艺:施工准备→绑扎钢筋→裁剪收口网与焊接钢筋骨架绑扎链接→现场安装收口网→收口网支撑加固→浇筑混凝土

后浇带收口网施工图解后浇带收口网施工图解

后浇带快易收口网施工要点:
后浇带快易收口网在底板钢筋绑扎完成后即开始安装。先根据后浇带的尺寸裁锯好合适的收口网模板,收口网搭接处用火烧丝绑扎牢固,绑扎点间距150mm;绑扎拼接完毕后,在快易收口网背部采用φ14的钢筋棍作垂直支撑间距600mm,对顶采用50×100mm方木,间距600mm。根据后浇带位置线固定钢筋支撑,底板钢筋、固定支撑和快易收口网之间用火烧丝绑扎牢固。快易收口网牙口朝向后浇带外侧(即底板一侧)。膨胀带两侧收口网安装与后浇带相同。
快易收口网安装注意事项:
快易收口网采用三级14 的钢筋焊接骨架固定,快易收口网与骨架之间采用铁丝绑扎牢靠。
快易收口网沿底板或外墙钢筋横向布置,必须垂直于筏板或外墙上下铁且垂直于待浇筑混凝土面,形成90°角。
快易收口网肋骨必须冲向待浇筑混凝土面。
快易收口网相搭接部分必须沿V字形肋骨重合,并绑扎牢固。搭接长度不得小于150mm。
骨架必须经常朝向准备接受灌注混凝土的一面,网片可于工地中用重型剪刀或砂轮切割机进行切割。

将混凝土浇注到快易收口网模板后稍后一点是#合适的。这不但减少了材料所受的冲击荷载,而且也使混凝土浇到#合适的位置,以在快易收口网模表面产生粘接效果。

后浇带收口网施工图解后浇带收口网施工图解

快易收口网模板一直嵌在混凝土裹里。为了获得一个合适的楔接表面,模板表面呈凹凸波纹状。应使混凝土浆通过模板的每个孔隙渗出,直至形成一个波纹状的表面。
要避免在快易收口网模板450mm范围内使用振器,特别是对于湿的混凝土而言。在工作缝附近也应避免过分的振动。务必保证模板后面没有空隙产生。同样,也不可以让混凝土浆沿的模板面流下。振捣时聚集到混凝土表面的过剩水应尽可能地给排离快易收口网工作缝合,因为如果这些过剩水沿模板流下,可能会将波纹冲平。
混凝土浇筑要求:浇筑混凝土时应分层浇筑,混凝土振捣时,振捣棒距快易收口网模板的距离应大于450mm,以减少快易收口网所受的冲击荷载,并保证混凝土振捣密实,避免产生蜂窝等质量问题。

后浇带施工技术措施后浇带的设计原理是“抗放兼备,以放为主", 这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带- -般具有 多种变形缝的功能。施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留--段时间后再浇筑。这种“缝"在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。设计采用在施工中留后浇带的做法,以便将原来"超长”的平面“化整为零”,使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形应力)释放,后浇带施工完成后,结构又“化零为整”大量减少了上述应力对结构的影响,减少了过多的设置永久性变形缝。

后浇带收口网施工图解后浇带收口网施工图解

快易收口网模板,不仅保证了工程质量和施工进度,缩短工期、节约了人力、物力、财力。有利于全面提高建筑业职工队伍素质,带动一大批新兴技术产生和科技企业的形成与发展,运用市场经济规律,促进科技与经济紧密结合,显示科技生产力的巨大潜力。
后浇带快易收口网施工质量要求:快易收口网支撑必须绑扎牢固,无松动现象。快易收口网搭接严密,绑扎牢固。各种预埋件,预留孔洞位置准确,固定牢固。快易收口网与底板上下层钢筋绑扎牢固。沉降后浇带、间歇式、后浇式加强混凝土的配合比除应按《普通混凝土配合比设计规程》JGJ55-2000的规定,根据要求的强度等级、抗渗等级、耐久性及工作性进行配合比设计外,还应减少收缩、满足抗裂的要求。
本文网址:http://www.ihaorun.com/view/320.html
相关产品
     暂无记录 !
相关信息
我们成功的关键是对品牌的坚持 充足的现货储备 保证闪电发货
Copyright 2014-2017 © All Rights Reserved. 安平县昊润丝网制品有限公司 冀ICP备15001758号-1  地区分站 网站地图
售前客服:
想咨询产品信息请联系我
报价专员:
想咨询产品价格请联系我
咨询热线:18232991116
